提前策划,分析管控影响交期的因素,例如提前设计、采购型筒和模具,预定外购件特别是进口件。

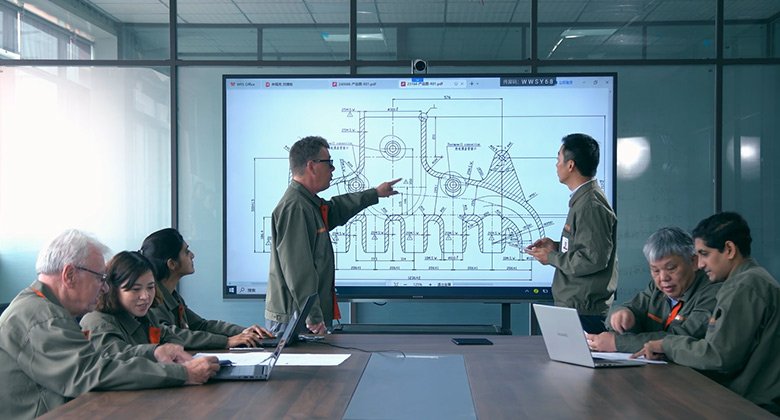

每个项目均会组织项目交底策划会,明确项目计划和执行节点,并跟踪检查。

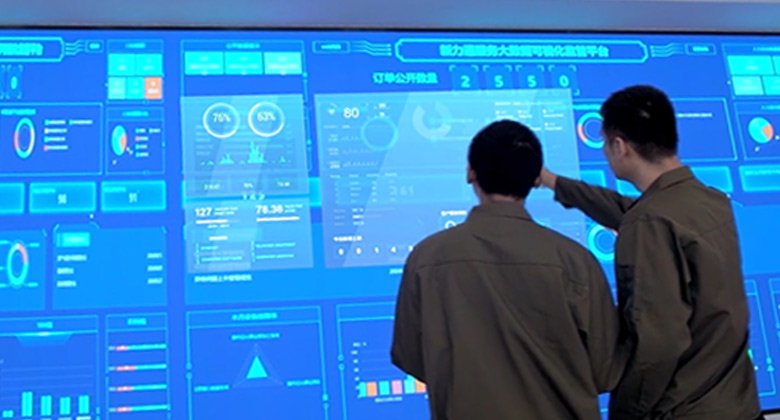

项目运营中心和制造中心联合管控生产进度,项目调度专员跟踪生产进度。

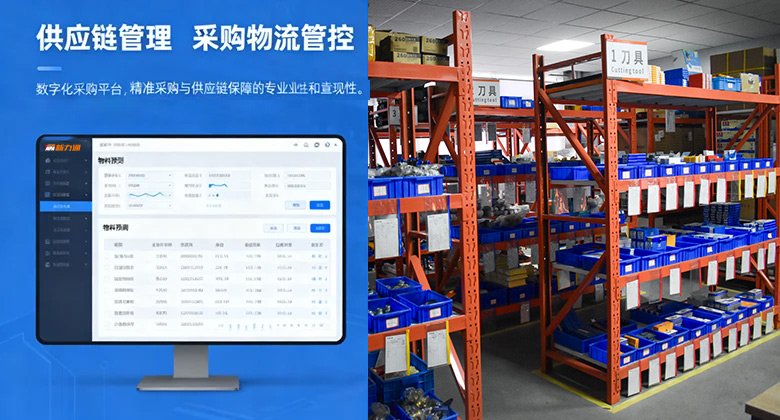

项目运营部和集采部联合管控原材料和外协件采购,计划跟踪,质量管控。

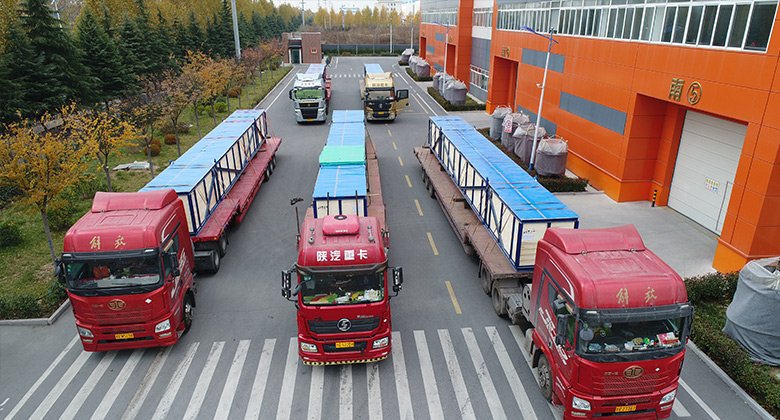

物流团队,规划路线;工厂紧邻青岛港口、机场,海运、空运、陆运以及中欧班列路线便捷。
提前策划,分析管控影响交期的因素,例如提前设计、采购型筒和模具,预定外购件特别是进口件。
每个项目均会组织项目交底策划会,明确项目计划和执行节点,并跟踪检查。
项目运营中心和制造中心联合管控生产进度,项目调度专员跟踪生产进度。
项目运营部和集采部联合管控原材料和外协件采购,计划跟踪,质量管控。
物流团队,规划路线;工厂紧邻青岛港口、机场,海运、空运、陆运以及中欧班列路线便捷。

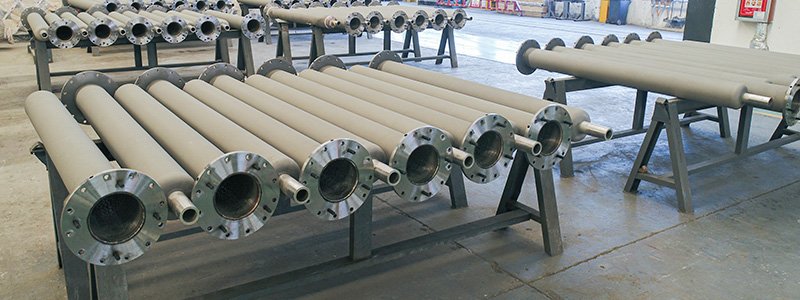

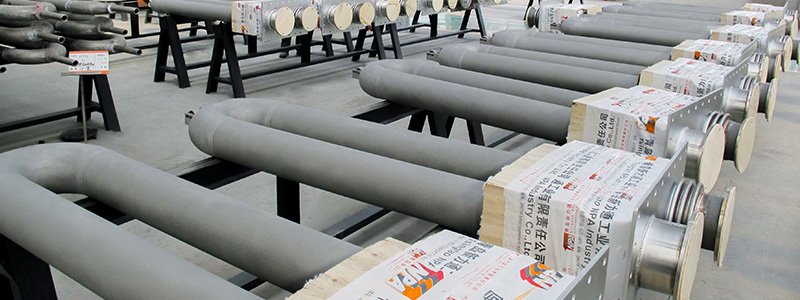

沙钢硅钢CA7、CA8项目,45天完成U型辐射管348套、炉辊239支。越南南金钢铁冷轧两用退火炉及立式明火镀锌炉项目,55天完成92支炉辊。135套南阳汉冶热处理炉项目,35天完成434支炉辊加工制作。宝钢超高等级取向硅钢绿色制造示范项目,60天供货DCL7/8、FCL6/7四条线炉辊辐射管。武汉钢铁高端取向硅钢绿色制造结构优化工程,50天完成CA26/27,CT10/CT11四条线炉辊辐射管生产。西马克出口土耳其HABAS镀锌项目,40天完成156套W型辐射管加工制作,宝钢武钢的两个项目照片找硅钢线的辊芯。
![]()
![]()
![]()
![]()
![]()
![]()
